Sete Núcleos de Educação Infantil e seis escolas municipais recebendo reformas em Balneário Camboriú

- Publicidade -
- Publicidade -

Jorginho Mello (PL) segue na liderança ao Governo de Santa Catarina, aponta Quaest

Para o Senado, o candidato Décio Lima (PT) aparece em quarto lugar, com 10% das intenções de voto. Com a margem de erro, o petista está tecnicamente empatado com Amin e Carlos.

O segredo mais bem (mal) guardado do governo Ju Pavan

Atualizado: secretária deve deixar o cargo logo após a eleição.

Ex-prefeito de Camboriú, Elcio Kuhnen sofre queda durante campanha em Barra Velha

Candidato a deputado estadual caiu de um mini trio elétrico e perdeu a consciência por alguns instantes

Leia também

- Publicidade -
- Publicidade -
- Publicidade -
- Publicidade -
- Publicidade -

As obras programadas para ocorrerem durante as férias escolares em seis Centros Educacionais Municipais (CEMs) e sete Núcleos de Educação Infantil (NEIs) de Balneário Camboriú estão acontecendo (confira o andamento das obras no final desta matéria). Segundo o secretário de Educação, Leandro Arthur Rodrigues da Silva (Índio), as obras dos NEIs devem ser finalizadas até o início do ano letivo (09/02), mas a dos CEMs deve seguir até fevereiro.

Segundo o secretário, são 13 unidades ao total recebendo as reformas. Nesta primeira etapa, estão com percentual bastante avançado nas obras dos NEIs, onde os trabalhos iniciaram em dezembro.

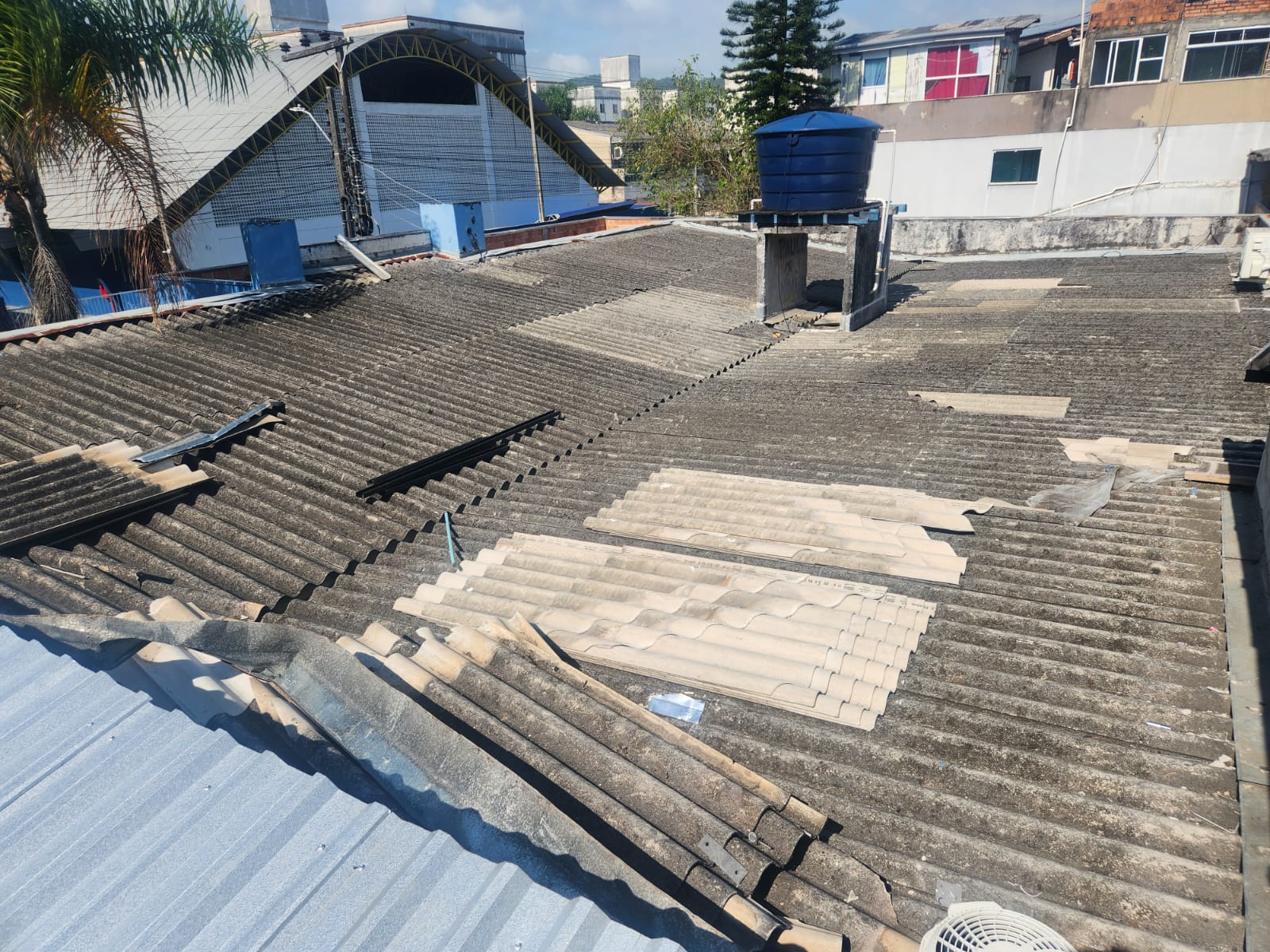

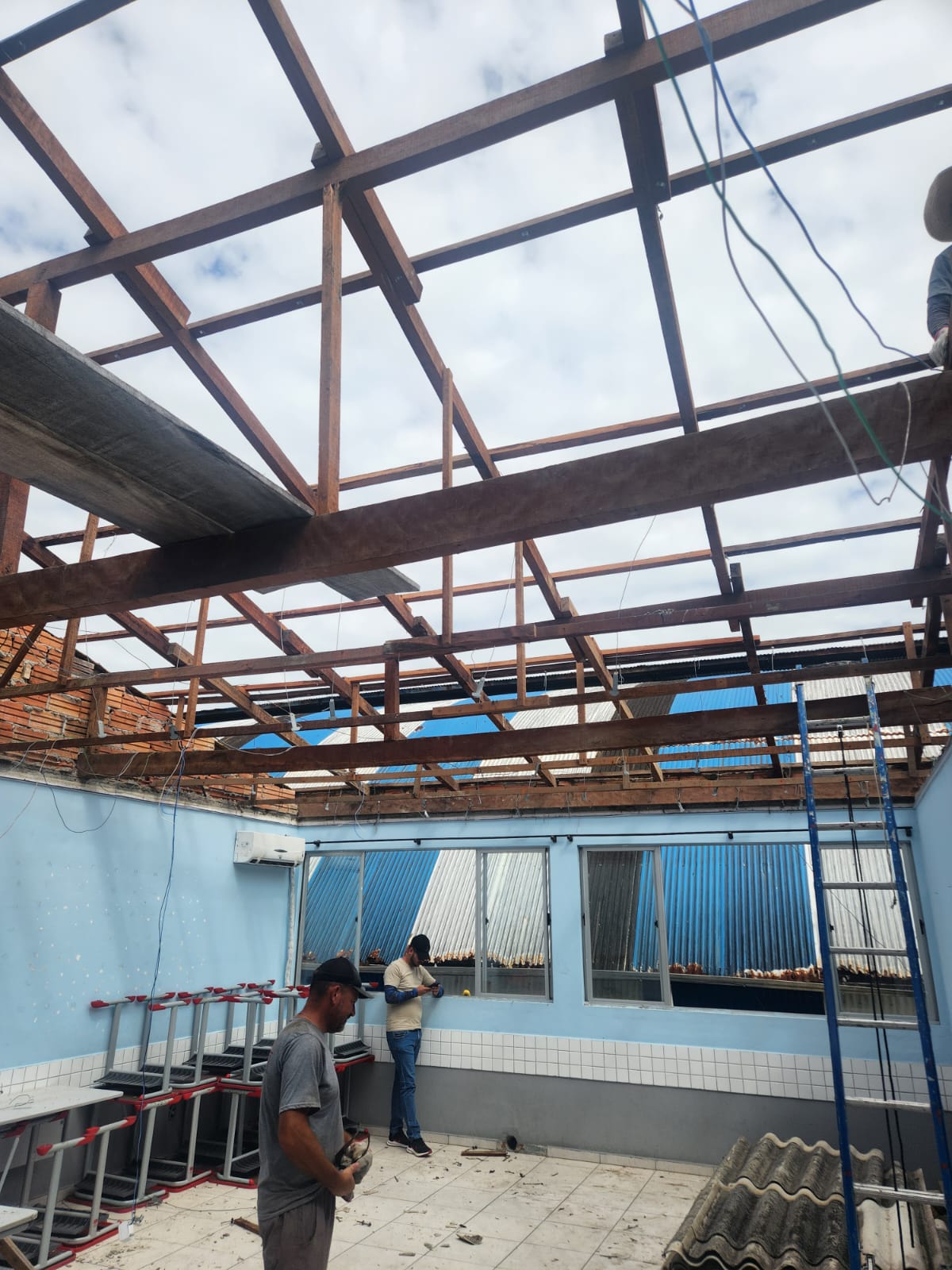

Divulgação/SeducBC

“Quanto aos CEMs, considerando que uma mesma empresa ganhou todos os lotes, ela está executando intervenções de forma escalonada, até em virtude da questão logística, de colaboradores e materiais, mas a Secretaria de Educação tem fiscalizado e acompanhado diariamente as obras”, disse.

A equipe técnica da Secretaria de Educação está se planejando para que as obras sigam sem atrapalhar o calendário.

“Priorizamos reformas estruturantes – não queremos maquiar e passar batom, por isso a maioria das unidades está recebendo intervenção nos telhados e rede elétrica, que foram os grandes gargalos que encontramos no início de 2025”, relatou.

Índio informou ainda que, no transcorrer de 2026, irão finalizar o planejamento e apresentar para a prefeita Juliana Pavan quais unidades possuem a condição do município executar ampliações, especialmente em escolas como o CEM Ivo Silveira, que já tem área territorial disponível e não demanda desapropriações.

“Com isso, já conseguimos avançar no projeto e captação de recursos. Estamos analisando caso a caso. Depois de 8 anos sem construir nenhuma escola e derrubar duas (no governo do ex-prefeito, Fabrício Oliveira, foram demolidas as unidades CIEP Rodesindo Pavan e NEI Ariribá – que serão reconstruídas a partir desde ano de 2026), a demanda é de recuperar o tempo perdido e projetar a estrutura para o futuro”, completou.

Confira abaixo o relatório de andamento das reformas dos NEIs e CEMs

- Continue lendo após o anúncio -

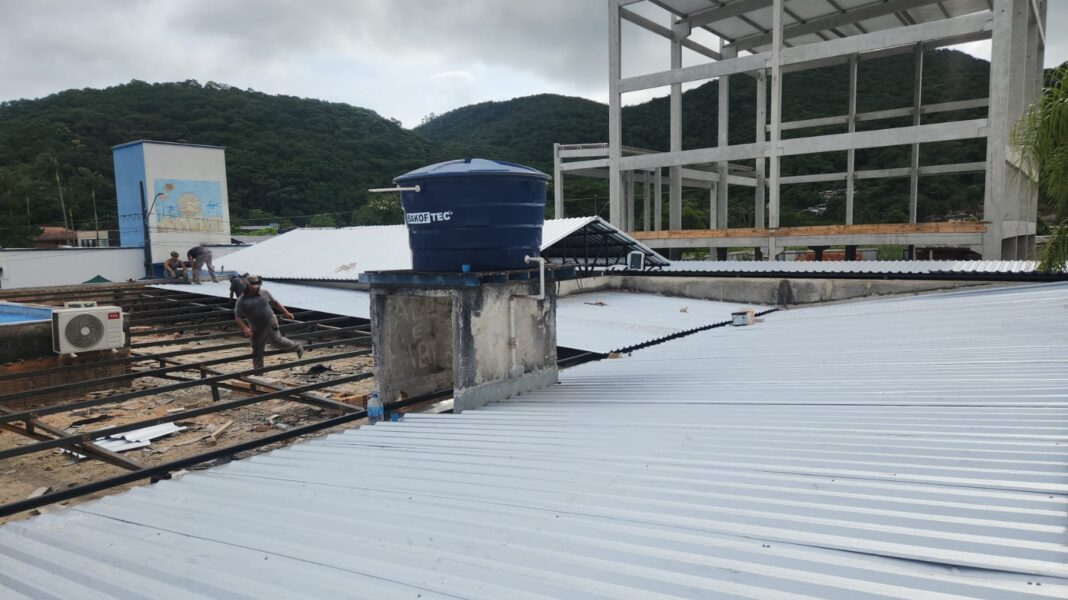

Divulgação/SeducBC

Núcleos Infantis

NEI Odácia

•⁠  ⁠Cobertura: 80% executado (falta rufos e acabamentos).

•⁠  ⁠Elétrica: Previsão início 12/01

NEI Rio das Ostras

•⁠  ⁠Cobertura: 80% executado (falta rufos acabamentos)

- Continue lendo após o anúncio -

•⁠  ⁠Elétrica: 70% executado finaliza 26/01

NEI Nova Geração

•⁠  ⁠Elétrica: 70% executado finaliza 26/01.

•⁠  ⁠Cobertura: não contemplada

NEI São Judas Tadeu

- Continue lendo após o anúncio -

•⁠  ⁠Cobertura: 80% executado ( falta rufos e acabamentos).

•⁠  ⁠Elétrica: 70% executado finaliza 28/01

NEI Cristo Luz

•⁠  ⁠Cobertura: previsão inicio 19/01 término 27/01.

•⁠  ⁠Elétrica: 75% executado finaliza 09/02

NEI Brilho do Sol

•⁠  ⁠Cobertura: 65% executado( falta rufos acabamento)

•⁠  ⁠Elétrica: previsão 23/01 iniciar

NEI Maria Francisco Siqueira

•⁠  ⁠Cobertura: não contemplada

•⁠  ⁠Elétrica: previsão 23/01

CEMs

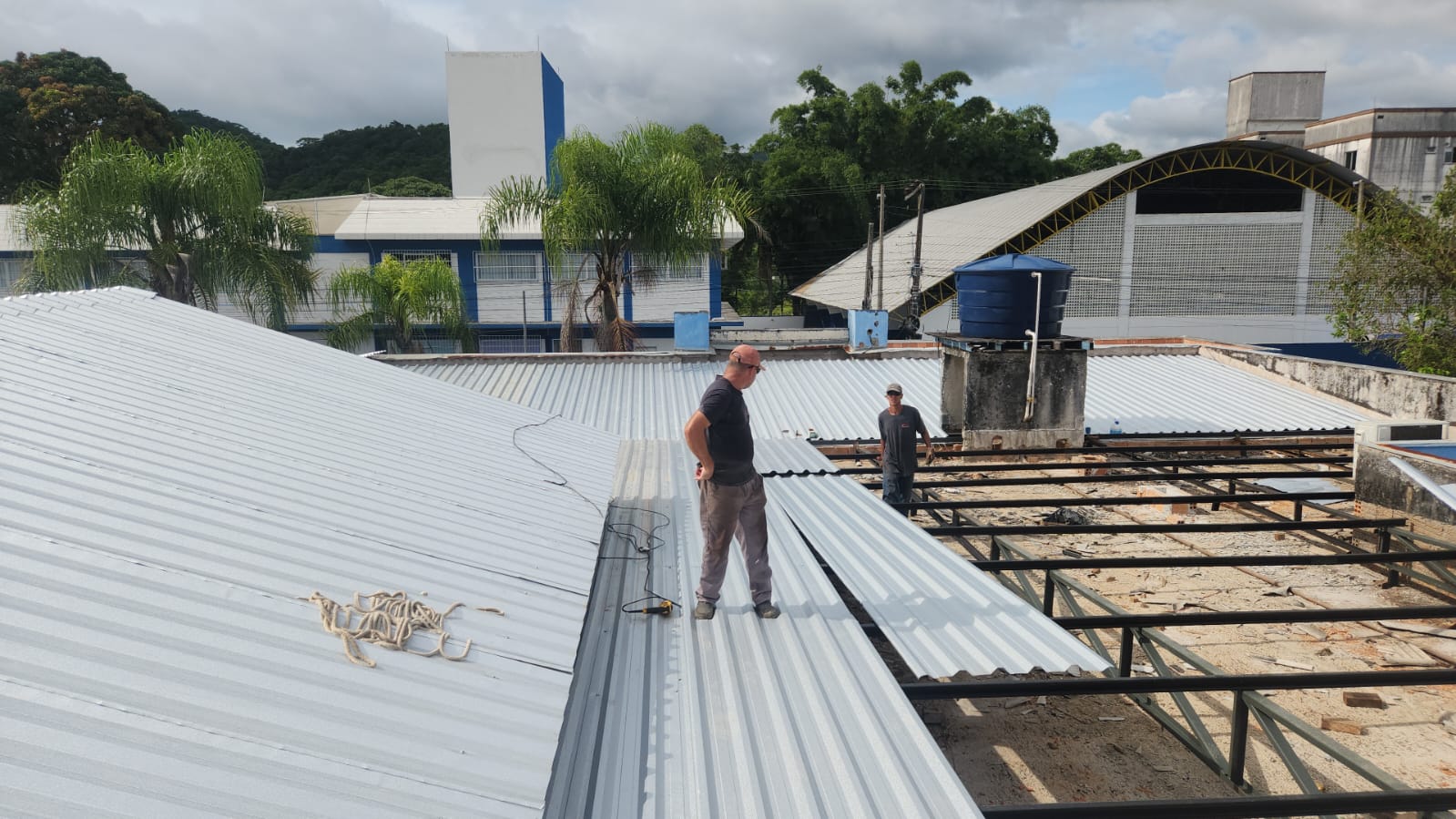

Divulgação/SeducBC

CEM Professor Armando César Ghislandi

•⁠  ⁠Elétrica: 30% executado previsão término 15/02

CEM Dona Lili

•⁠  ⁠Início da execução: 05/01 previsão término 15/02

CEM Tomaz Francisco Garcia

•⁠  ⁠Início da execução: 05/01 previsão término 18/01

CEM Vereador Santa

•⁠  ⁠Previsão de início: 04/02

CEM Presidente Médici

•⁠  ⁠Período de execução: início 19/01 previsão término 20/02

CEM Ariribá

•⁠  ⁠Previsão de início 21/02

Obs: fabricação de rufos e pingadeiras iniciou quinta (8), previsão de conclusão 16/01.

- publicidade -
Clique aqui para seguir o Página 3 no Instagram
Quer receber notícias do Página 3 no whatsapp? Entre em nosso grupo.
- publicidade -
- Publicidade -
- Publicidade -
- Publicidade -
- Publicidade -
- Publicidade -
- Publicidade -

Últimas
